LEAN CONSTRUCT Underground
En production depuis juin 2023 sur le projet Lyon–Turin (lot CO08), avec déjà plus de 3 000 rapports de poste.
Les rapports de poste
Tout d'abord, il y a deux outils pour saisir les rapports de poste :
- Une PWA : C'est une application mobile hybride qui s'installe via le navigateur sur n'importe quel appareil (iOS, Android, Windows, Mac, etc.). Le format idéal sur tablette pour saisir les rapports de poste au plus près du terrain et sur PC pour valider les rapports.
- Une version web : C'est une application web qui s'ouvre dans le navigateur de votre ordinateur pour l'extraction des données (rapports PDF, tableau de suivi, fiches de suivi, etc.).
Les rapports de poste sont saisis par les chefs d'équipe, complétés et confirmés par les chefs de chantier.
Création de rapport - PWA

1. Page d'accueil
Sur la page d'accueil de la PWA et version web, vous pouvez voir les rapports de postes de la semaine en cours. Navigation de semaine en semaine.

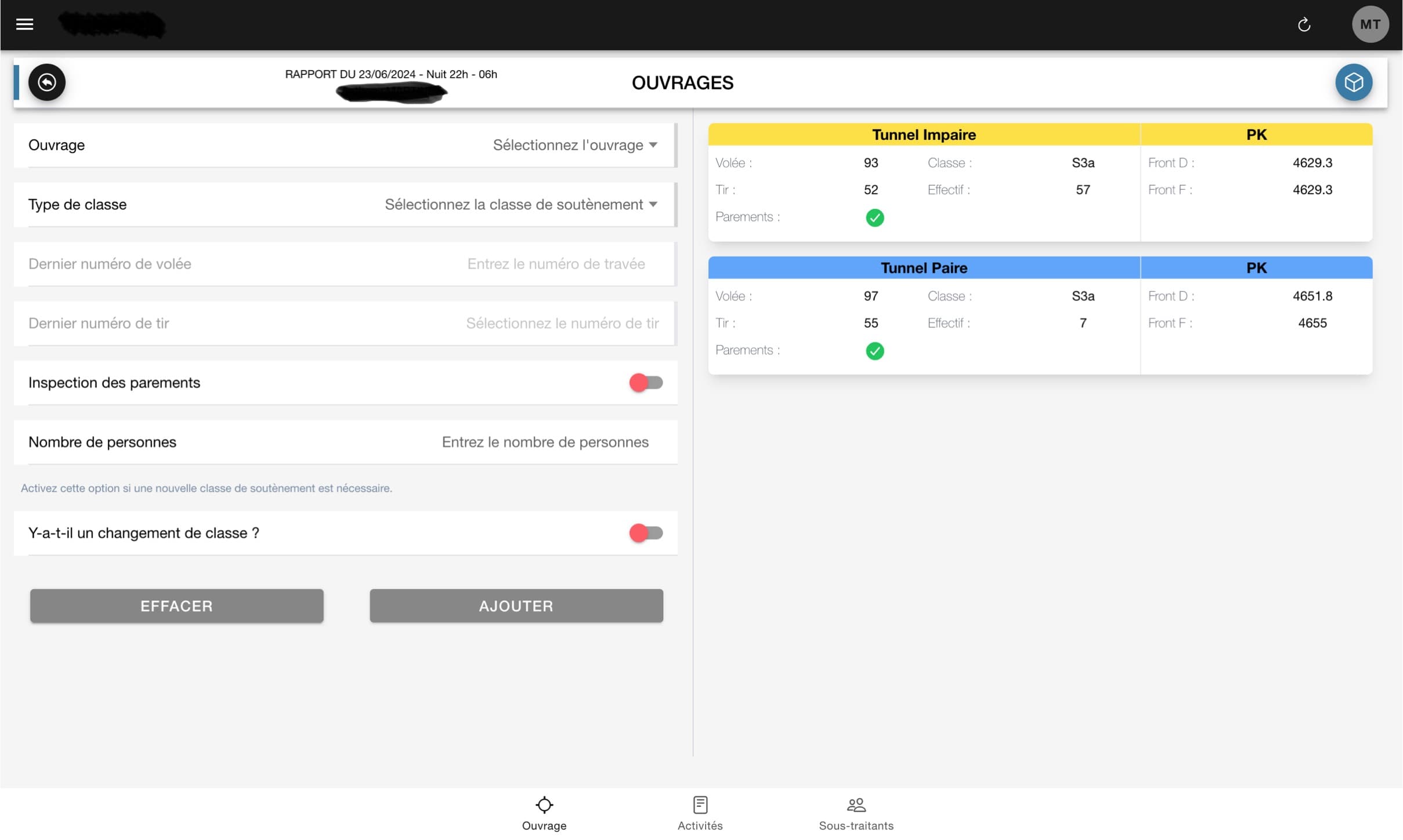

2. Création de rapport - Ouvrages
Lors de la création d'un rapport d'excavation, on sélectionne les ouvrages, derniers numéros de tirs, classe de soutènement. Le formulaire est automatisé pour ramener les dernières données du rapport précédent ainsi que les PK.

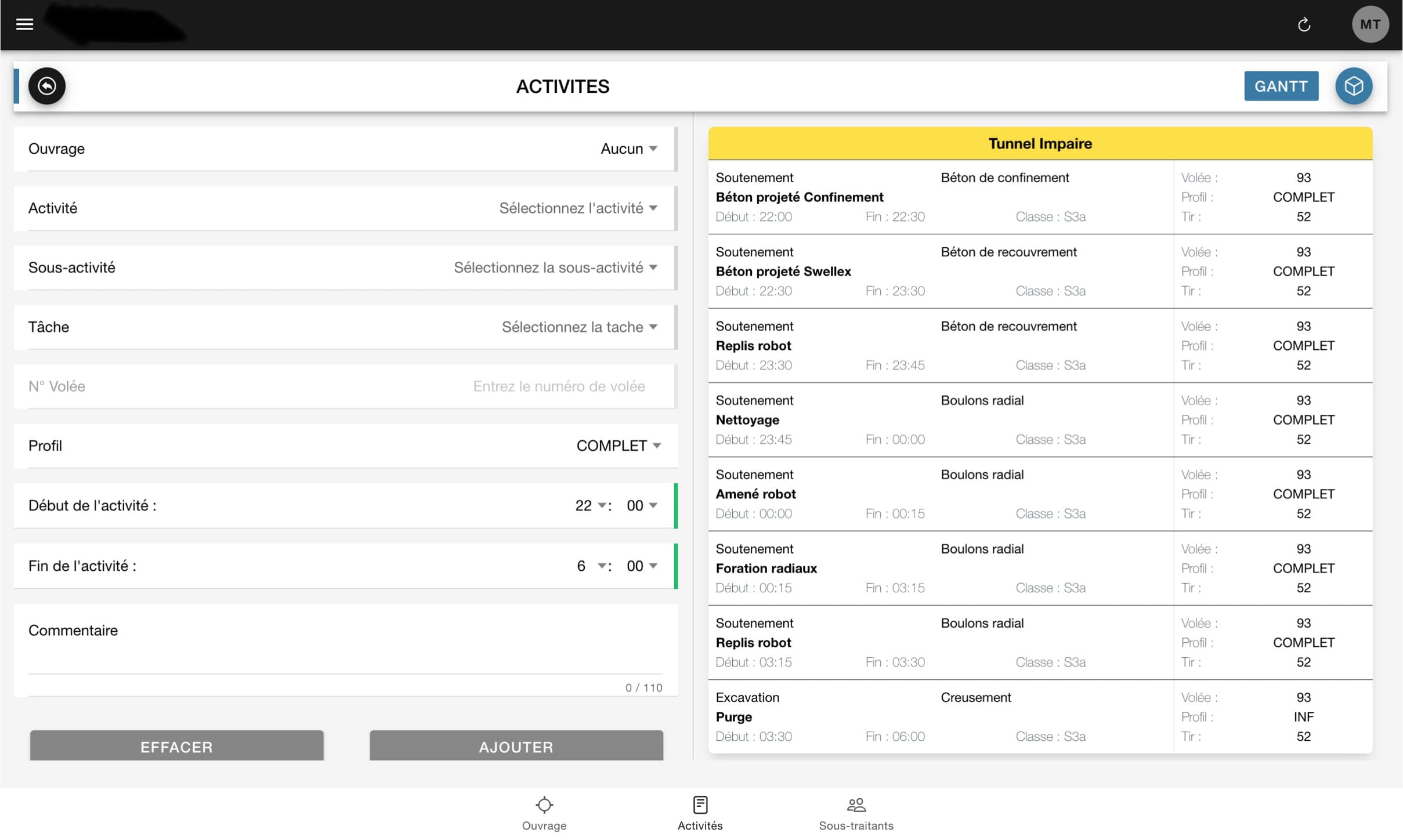

3. Création de rapport - Activités
Enregistrement des tâches en sélectionnant l'activité, la sous-activité puis la tâche réalisée avec l'heure de début, fin, référence en tir ou PK, commentaire...

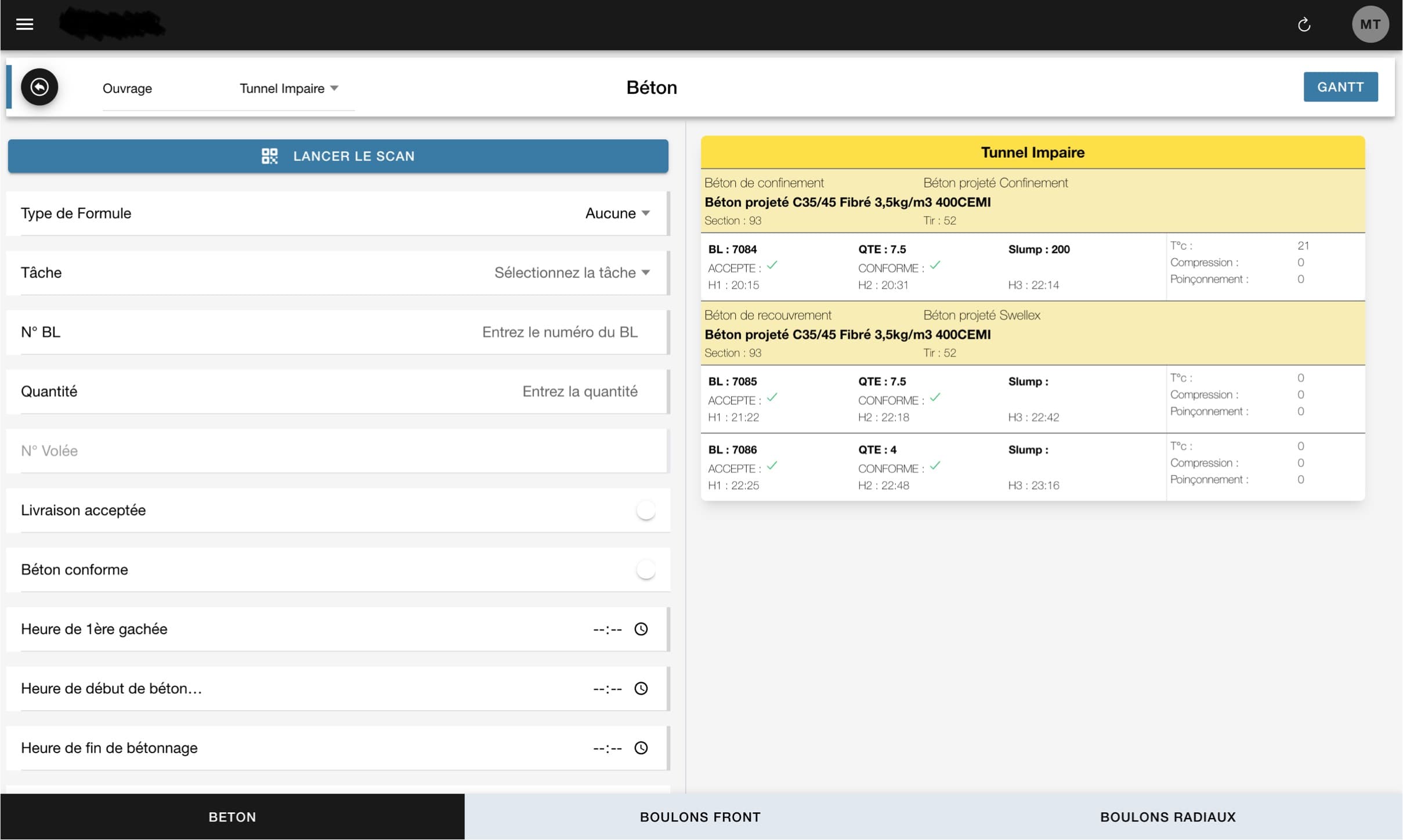

4. Création de rapport - Bétons
Enregistrement des BL bétons en sélectionnant le n° de BL, la quantité, la formule, l'heure de début de bétonnage... Le QR Code peut automatiser la sélection de la quantité, formule béton, heure de 1ère gâchée et le n° de BL.

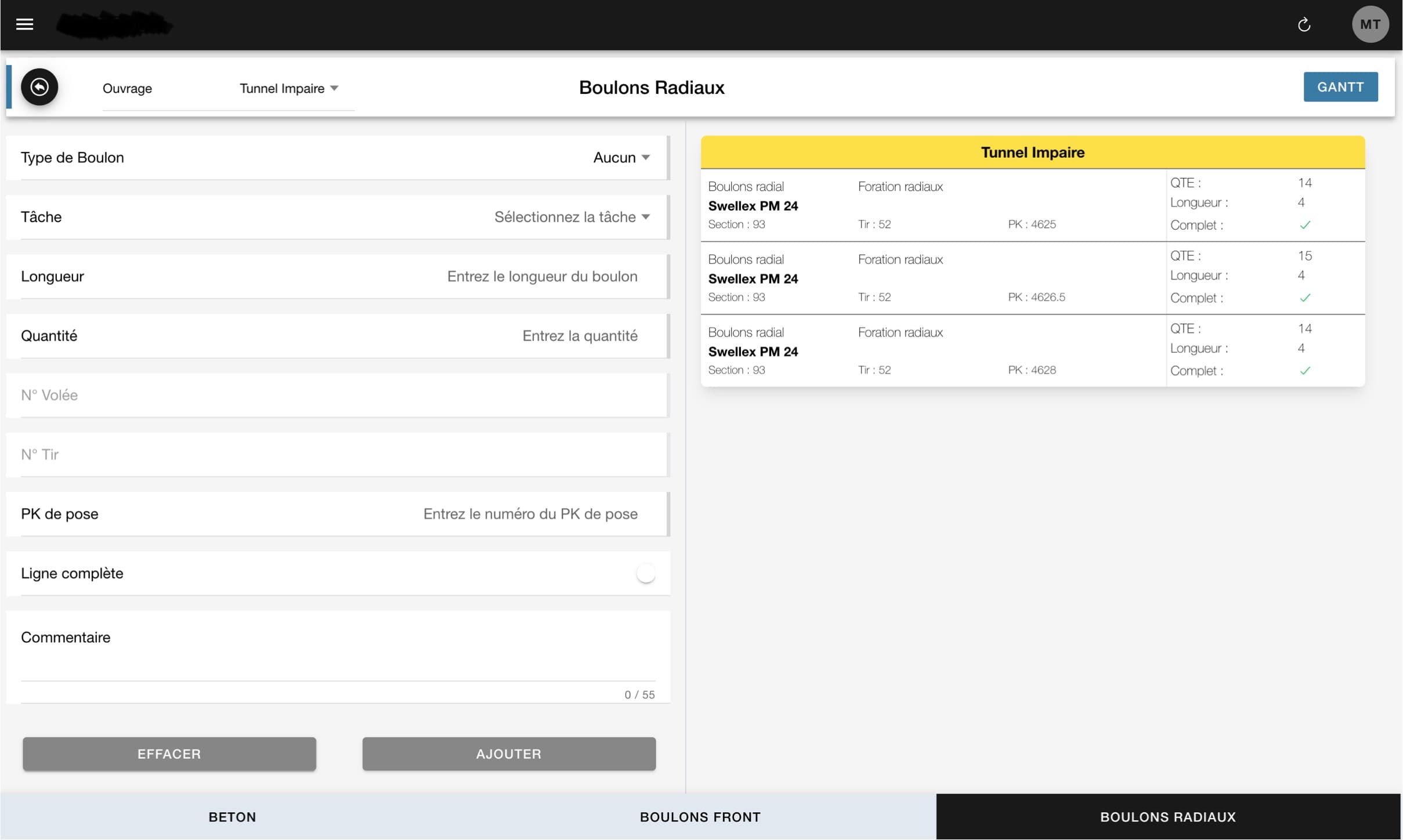

5. Création de rapport - Boulons AF, HA, swellex
Enregistrement des boulons de types HA, AF, swellex avec la quantité, le PK de pose, quantité de coulis d'injection...

6. Création de rapport - GANTT
Prévisualisation du rapport au format GANTT pour les activités et la description des quantités, commentaires...
Validation de rapport - web

7. Page d'accueil
Sur la page d'accueil de la PWA et version web, vous pouvez voir les rapports de postes de la semaine en cours. Navigation de semaine en semaine.

8. Vue d'un rapport de poste 1/2

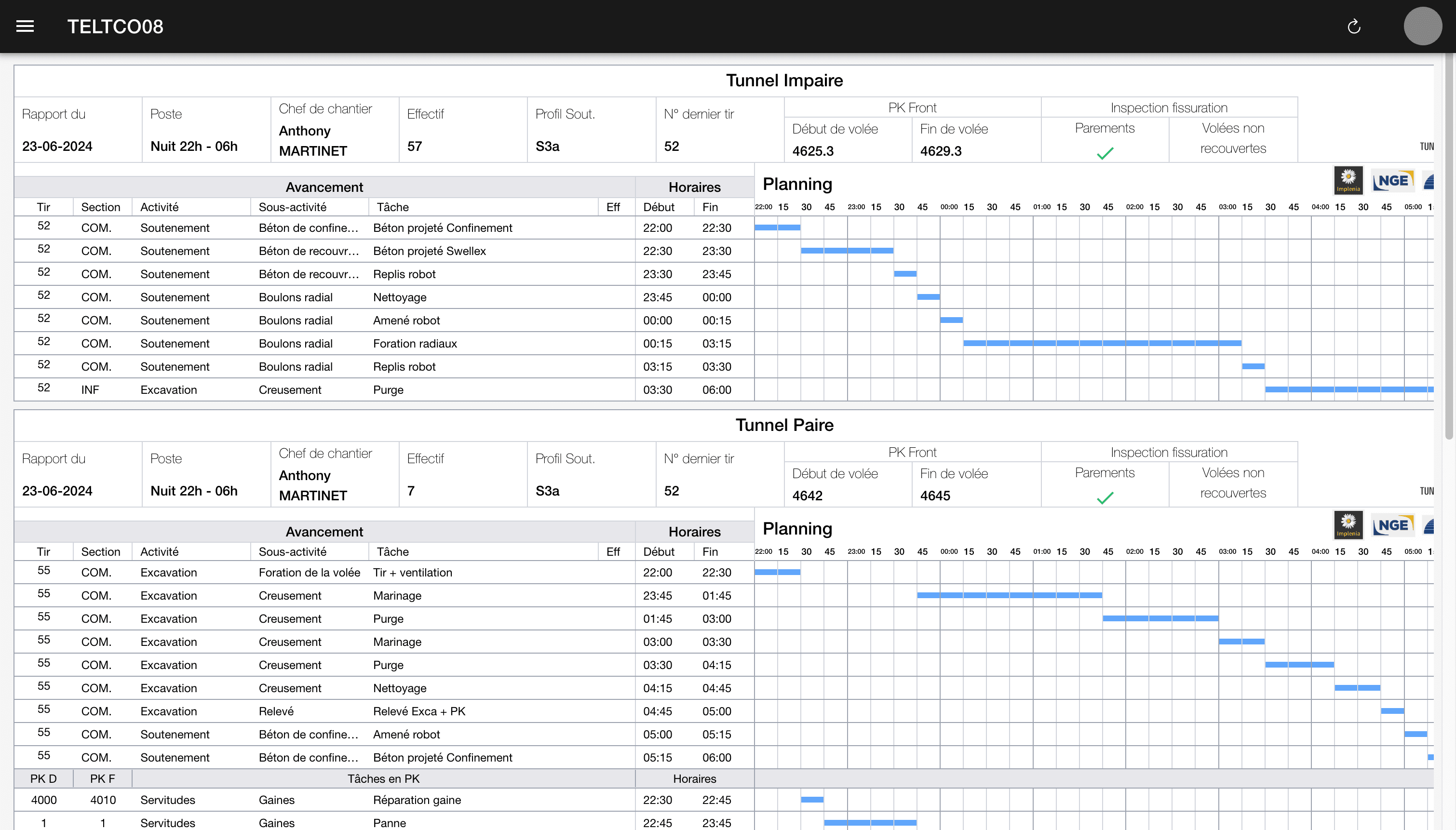

Visualisation d'un rapport de poste : Partie activité au format GANTT

9. Vue d'un rapport de poste 2/2
Visualisation d'un rapport de poste : Partie descriptif avec les quantités, machines, commentaires, signatures.

10. Modification d'un rapport de poste
Visualisation d'un rapport de poste : Partie descriptif avec les quantités, machines, commentaires, signatures.
Analyse en temps réel

11. Analyse en temps réel
Visualisation du temps réel des activités en comparaison aux temps marchés.

12. Analyse en temps réel
Visualisation du temps réel des sous-activités en comparaison aux temps marchés.
Suivi béton

13. Suivi béton
Visualisation des BL bétons avec les quantités, les formules, les heures de début de bétonnage ... - Export Excel
Suivi MATEX

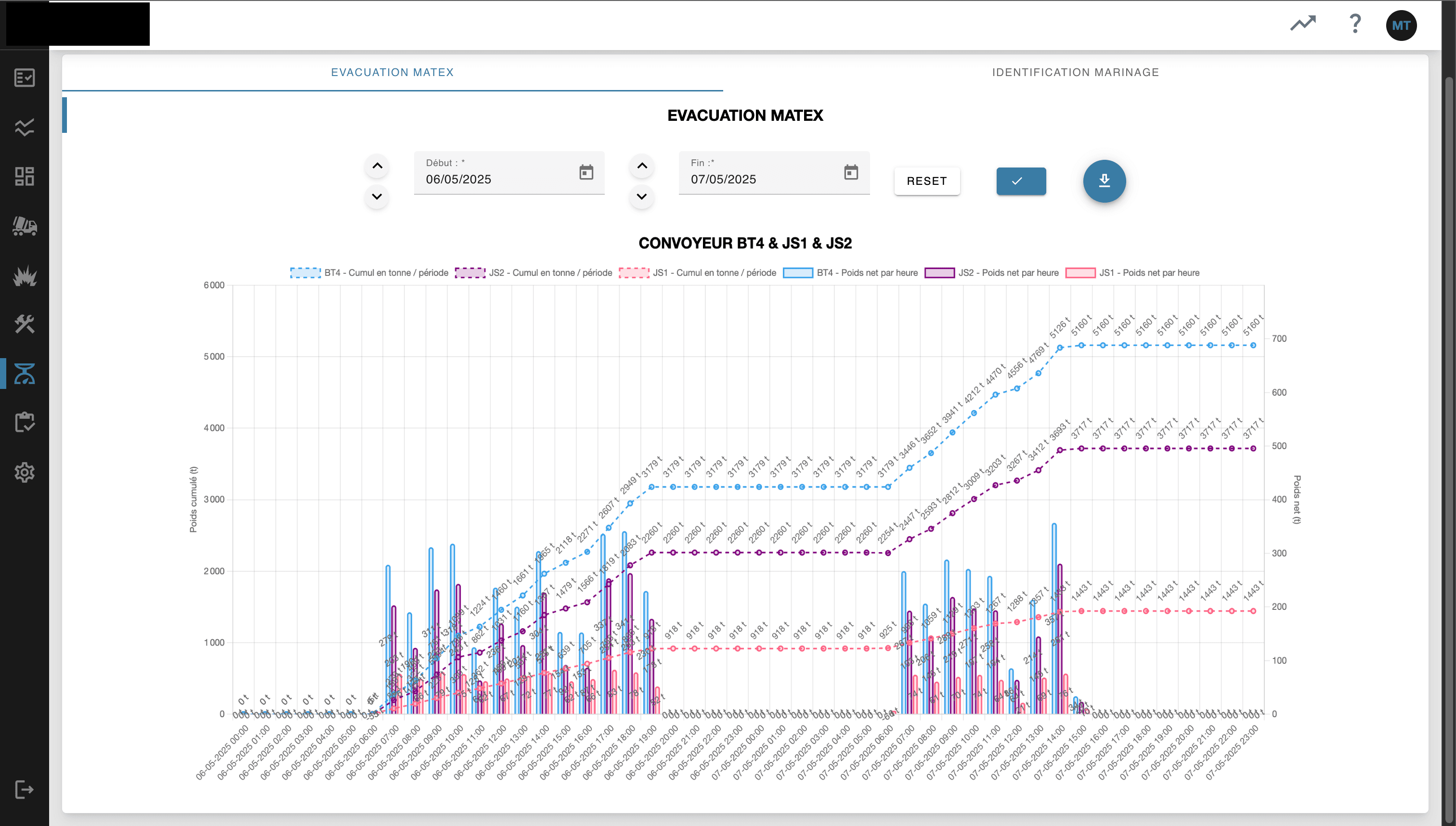

14. Suivi MATEX
Affichage des données MATEX via une l'API GTC du chantier.
Et d'autre fonctionnalités à découvrir :
- Analyses par groupe de tirs
- Analyses mensuelles générées automatiquement
- Rapport pour le revêtement
- Rapport pour le service matériel - Traçage des pannes et problèmes - activités - Tableau du statut des machines
- Fiche de suivi (Fiche de tir, Fiche de foration, Fiche béton, ...)
- ...
